內蒙古能源集團金山三期鍋爐水壓試驗、汽輪機扣蓋“雙捷”

發布時間:2025-07-02 09:37:21 來源:內蒙古能源集團有限公司

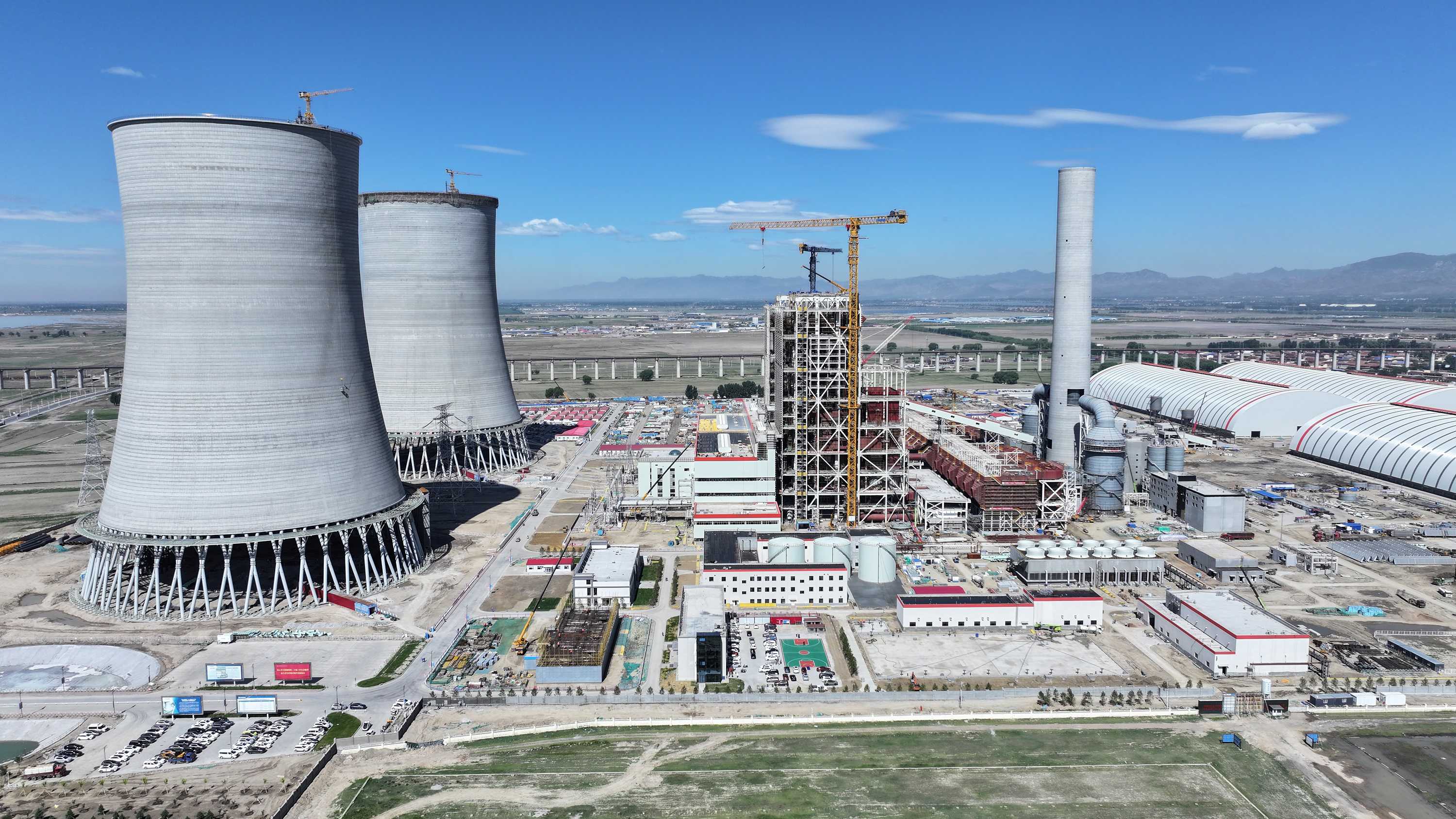

6月30日17時16分,內蒙古能源集團金山熱電廠2×100萬千瓦煤電聯營擴建項目(簡稱金山三期項目)5號鍋爐水壓試驗一次成功,提前20天完成項目又一重要里程碑節點任務。



自2024年6月20日5號鍋爐第一片水冷壁吊裝至今,全體參建人員歷時375天,日夜奮戰、攻堅克難,70056道焊口焊接一次合格率高達99.91%。水壓試驗過程中,哈爾濱鍋爐廠、內蒙古特檢院、監理公司、天津電建和金山第三熱電公司多方協作,按照既定工作方案,精準控制升壓節奏,實時監測壓力、溫度等關鍵參數,全程緊盯數據變化,仔細排查每一處潛在隱患。當壓力升至工作壓力并保持穩定后,專業技術人員對鍋爐承壓部件展開全面細致檢查,繼續升壓至試驗壓力20分鐘后降至工作壓力,試驗全過程鍋爐承壓部件無滲漏、無變形,各項指標均符合設計要求,水壓試驗圓滿成功。

此次水壓試驗的順利完成,既是對前期建設成果的有效檢驗,也為后續鍋爐點火吹管及年內機組投產發電奠定了堅實基礎。

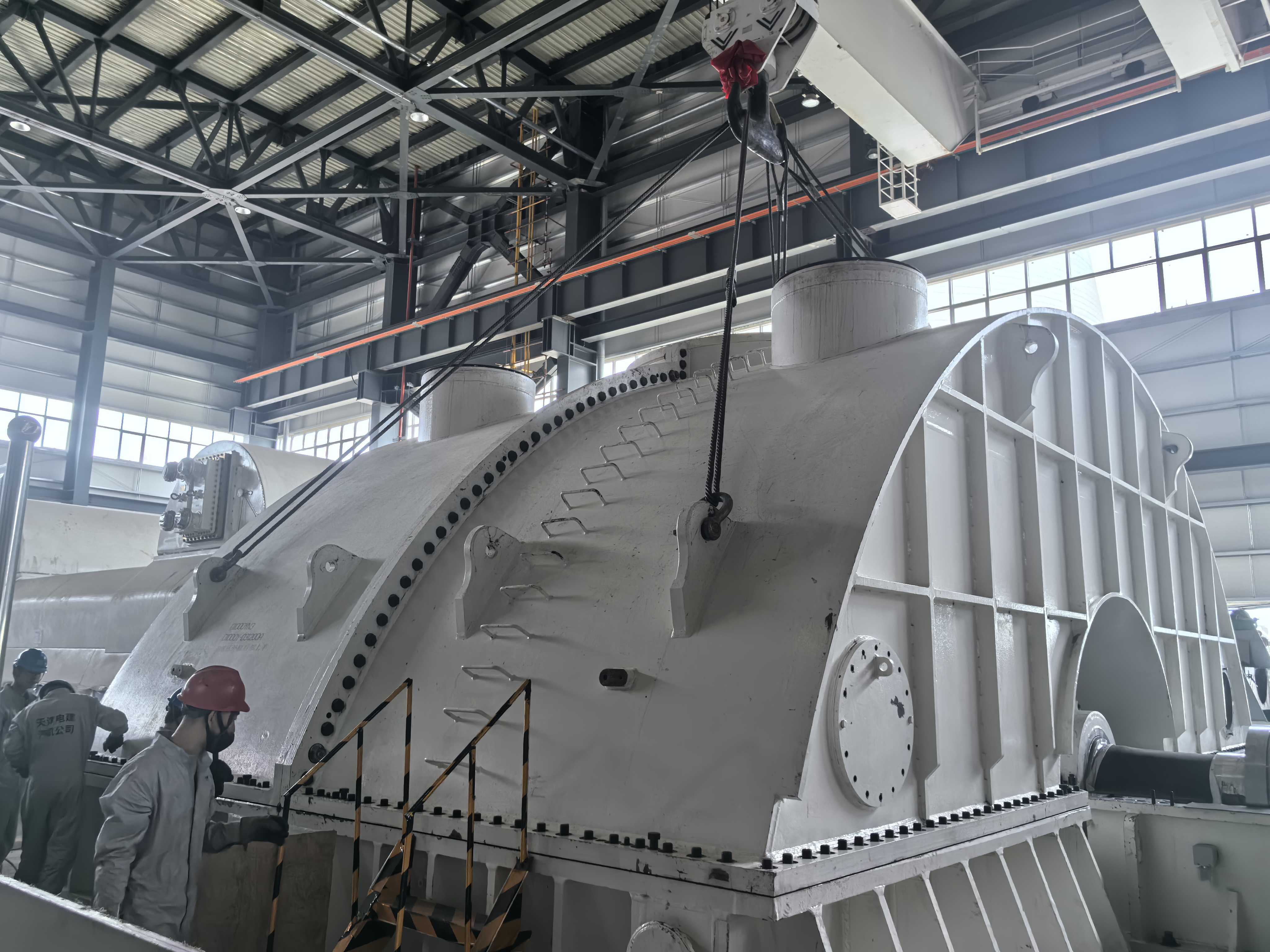

又及:6月27日10點38分,金山三期項目5號機組汽輪機扣蓋工作順利完成,標志著5號汽輪機本體設備核心安裝任務圓滿收官。

期間,金山第三熱電公司組織參建各方進行全面細致的安全技術交底,嚴格審查扣蓋方案,仔細梳理作業流程及安裝順序。專業技術人員嚴把質量關,對軸系中心、通流間隙、滑銷系統等重點環節進行全面監督驗收。作業人員嚴格按照施工方案,從缸內清掃、軸瓦吊裝、隔板就位、轉子吊入、螺栓緊固、內外缸安裝等扣蓋流程有序推進。相關專業人員全程旁站監督,確保汽輪機扣蓋安全、技術全流程可控。

此次扣蓋工作的順利完成,為后續汽輪機軸承箱進油循環沖洗、蒸汽吹管等關鍵節點創造了有利條件。
